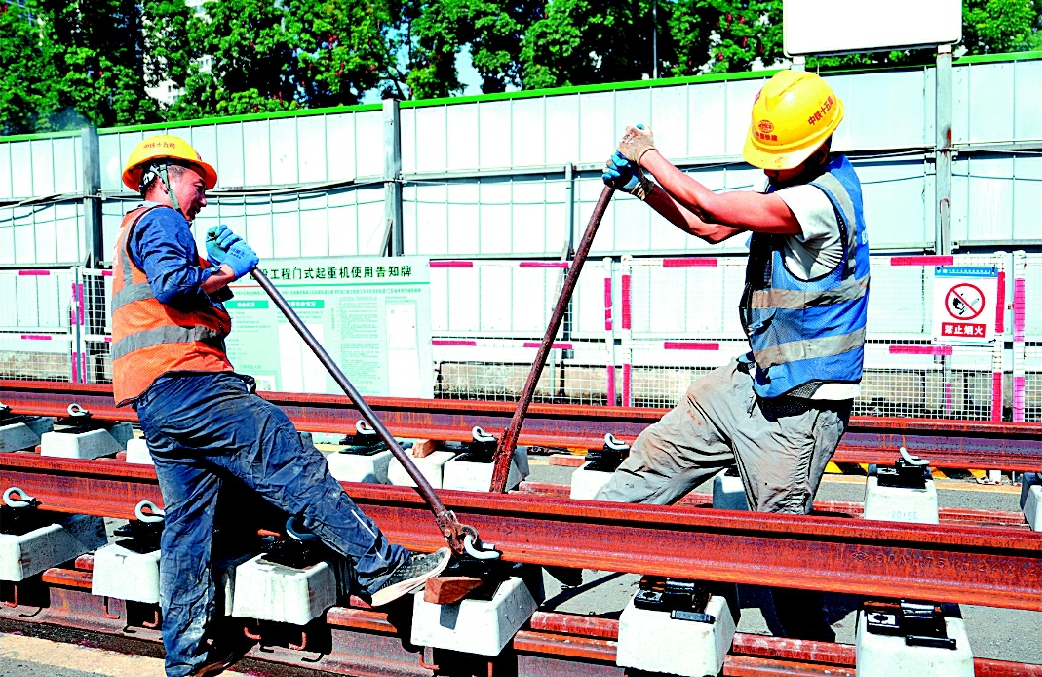

铺轨基地内施工人员正在拧零件 受访单位供图
“落---落---”成都轨道交通18号线三期铺轨基地内,随着龙门吊缓缓落钩,一节25米长的标准轨排整体落在轨道车上,即将被送入地下40多米的隧道深处。
所谓铺轨,就是在地铁隧道里,将一根根钢轨、一排排轨枕、成千上万个扣件,以毫米级精度组装成一条可以让列车高速平稳飞驰的“钢铁跑道”。
6月6日,记者走进18号线三期铺轨基地,揭秘这条“钢铁跑道”如何在复杂工序中抢速度,又如何在细微处抠精度。
看进度:18 号线三期铺轨已完成83%
上午9时,位于人民南路核心路段的铺轨基地内,几名工人围绕着一节轨排,固定钢轨、安装扣件,将钢轨和轨枕精准锁紧。
“为了最大程度减小对周边的影响,这个铺轨基地的面积压缩到只有常规基地面积的一半,几乎只能容纳一节轨排。”中铁十五局集团轨道工区执行经理杨帆解释。
“别看这一节轨排只有短短25米,上面有上百个配件,每个都要人工安装、拧紧。”杨帆说,“从原材料进场、轨排拼装、吊装下井、轨道车运输,到混凝土浇筑、减振垫铺设、焊接、精调……铺轨有大大小小几十道工序,一环扣一环。”
如何在保证质量的前提下抢出速度?杨帆介绍:“我们采用 ‘地面预制+整体吊装’的方法,先在基地把钢轨、轨枕和扣件组装成‘钢铁积木’,再整体送入地下,从而节省隧道狭小空间内的作业时间。”说话间,两台龙门吊正将一节轨排缓缓吊起,平稳移向隧道井口。
从一旁的梯笼下行至管理室,一个巨大的屏幕几乎占满整面墙壁,动态地图实时显示着隧道内每一位工人的位置、每一台轨道车的运行轨迹以及当日铺轨进度。
“这是轨行区智慧管理系统。”杨帆说,“以前要靠对讲机喊、人工巡查,不同工序交叉施工很容易互相干扰。现在谁在哪个位置、哪台机器在跑、进度到哪儿了,大屏上一目了然。我们在系统里提前编排好工序顺序,轨道车刚把轨排放完,浇筑就已经准备好入场,效率自然提起来了。”
截至目前,18号线三期全线铺轨已完成83%。此外,4座车站已封顶,盾构累计掘进完成98.5%,机电安装与装修工程已完成42.5%。
看精度:铺轨近45 千米,误差小于0.5 毫米
铺轨不仅要“抢速度”,更要“拼精度”。
杨帆介绍:“未来列车跑起来稳不稳、顺不顺,很大程度上取决于轨道平不平。哪怕几毫米的精度误差,列车高速驶过时都会影响乘客的乘坐体验。”
18号线三期全线需铺轨近45千米,如何保障精度控制在毫米级?“这要从轨排的生产和预拼讲起。”杨帆介绍,每一根钢轨、每一块轨枕、每一个扣件进场前都要经过严格检测。“轨排在地面预拼时,我们就用检测仪器把初始精度控制在毫米级。”
“但真正的‘绣花功夫’,是在隧道里。”正在作业的精调区域,现场一位技术人员正推着一台轨道精调小车在钢轨上缓缓滑行。“轨排高差0.1毫米,方向偏差0.2毫米,符合规范。”技术人员盯着屏幕,报出数据。
杨帆蹲下身,指着钢轨与扣件的连接处解释:“轨排吊进隧道、浇筑混凝土固定之后,轨道的位置跟理论值还会有很难察觉的微小偏差。我们现在做的,就是把这些偏差一点点‘揪’出来,再通过调整扣件把它校正。”技术人员补充:“我们用的是‘高铁同款’CPⅢ测量技术。小车推过去,可以自动检测轨距、高低、轨向等参数,将误差控制在0.5毫米内。”
现场还可以看到道床上铺设了一层厚实的特殊材料。“这是减振垫,相当于给轨道铺了一层‘减震床垫’。”杨帆说,这种道床能让未来乘客乘车时,感觉更平稳、“丝滑”。
18号线三期开通后,将串联起成都站(火车北站)与成都南站,并直通天府国际机场,实现“两站一场”快速通达。隧道深处,钢轨泛着银色的光泽,一路延伸。让我们期待满载乘客的列车从此驶过的那一天。
